成人网站在线浏览|女人—91视频同性日韩精品免费|亚洲色图区99成人影片|日韩欧美亚洲三区|97人人看人人弄|国产精品视频白浆免费|日本一本久到综合|亚州欧美国产综合|日韩精品一区二区葵司亚洲91|动漫精品无码

第45屆等級獎?wù)撐?--大興煤礦12煤層首采工作面瓦斯治理實踐

徐世波,張朝川,陳永安,張紅剛

?

?要:本文介紹了大興煤礦12煤層首采1203工作面的瓦斯治理方法,用統計法分析了該工作面回采期間的瓦斯涌出來源(主要來源于采空區及鄰近層),確定了通過回順鉆場斜交鉆孔抽采、高位走向長鉆孔抽采、千米定向鉆孔抽采、底板瓦斯道抽采等瓦斯抽采方法,有效解決了瓦斯涌出問題,取得了很好的效果。

關鍵詞:瓦斯涌出;瓦斯抽采;千米定向鉆孔;抽采效果

?

大興煤礦北二采區1203工作面為概況12煤層首采工作面,20182月下旬始采20197月中旬回采結束。在開采過程中相繼采取了運、回順本煤層、底板瓦斯道、埋管、回順斜交鉆孔、高位走向長鉆孔、千米定向鉆孔等抽采瓦斯方式,解決了回采期間的瓦斯問題。通過對該工作面安全回采的瓦斯治理措施進行分析總結,可得出瓦斯治理的寶貴經驗,查找出治理瓦斯的不足方面,為類似條件下的其他工作面安全開采提供借鑒。

1?工作面概況

北二1203工作面位于北二采區中部,可采走向長1688m,工作面傾向長150m,面積250200m2。工作面布置見圖1。工作面東側為F15-1fN2-3號斷層;西側為F44號斷層;南側為主副井工業廣場保護煤柱;北側為F15號斷層,與大隆礦相鄰。上鄰10-2煤層,不可采,一般煤層厚度為0.43m,與12煤層間距在57.6971.76m之間;12煤層上部小范圍內發育有12-1煤層,煤厚1.09m,與12煤層間距為0.85m;工作面下鄰13煤層,未采動,一般煤厚為2.66m,與12煤層間距在4.6119.43m之間,一般為12.88m。地表標高在+65.2+73.3m之間

圖1 ?北二1203綜采工作面布置示意圖

本工作面煤巖形態總體為一單斜構造,煤層產狀為193°~243°∠6°~10°。煤層厚度在3.02~5.13m之間,一般為4.12m。煤層呈黑色,以亮煤為主,暗煤次之,局部煤層中夾薄層炭質泥巖。煤層頂?shù)装澹豪享?,巖性以粗砂巖和中砂巖為主。直接頂,以粉砂巖為主。底板:以粉砂巖為主。本工作面火成巖構造較發育,運順、回順、切眼均有小規?;鸪蓭r體侵入現象。

2 ?瓦斯涌出來源分析

2.1 ?瓦斯涌出情況統計

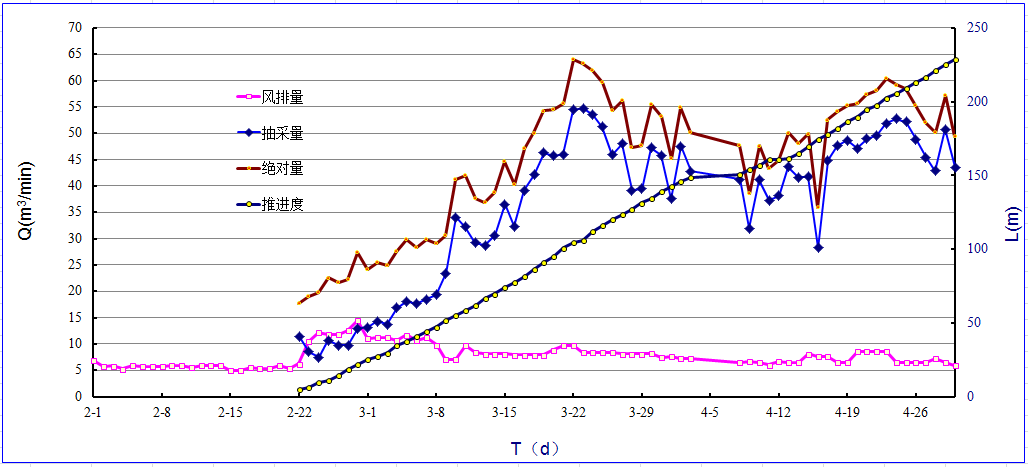

截止到2018年8月末,北二1203工作面完成三分之一的開采進度,通過對該面從貫通、初采到老頂冒落后將近三個月的瓦斯?jié)舛取L(fēng)量和抽采量進行統計,得出了該階段工作面的瓦斯涌出量變化情況。瓦斯涌出量的變化規律見圖2。

2 ?工作面瓦斯涌出量及推進度隨推進時間變化曲線??

2.2?瓦斯涌出來源構成分析

從圖2曲線可以看出,工作面形成后至開采前,由于切眼及巷道預排瓦斯作用,工作面絕對瓦斯涌出量平均為5.66m3/min。隨著工作面推進,風排瓦斯涌出量增大到14.50m3/min,此時的瓦斯涌出量可以認為是本煤層瓦斯涌出量;當推進到45m時,工作面頂板初次來壓,下方鄰近的1314-1煤層以及圍巖卸壓瓦斯通過斜交鉆孔、底板瓦斯道等抽采方式抽出。這個階段內,工作面抽采瓦斯量急劇增大,可達72.54m3/min,最大絕對瓦斯涌出量為80.88m3/min;隨著推進,瓦斯涌出量呈起伏型變化,平均絕對瓦斯涌出量為50.41m3/min,平均抽采瓦斯量為42.51m3/min,本煤層瓦斯涌出占總涌出量的28.76%。

即確定該面的瓦斯治理思路——以采空區及鄰近層卸壓瓦斯治理為主,本煤層瓦斯治理為輔。

3?措施實施及效果分析

3.1 ?回順斜交鉆孔抽采技術措施

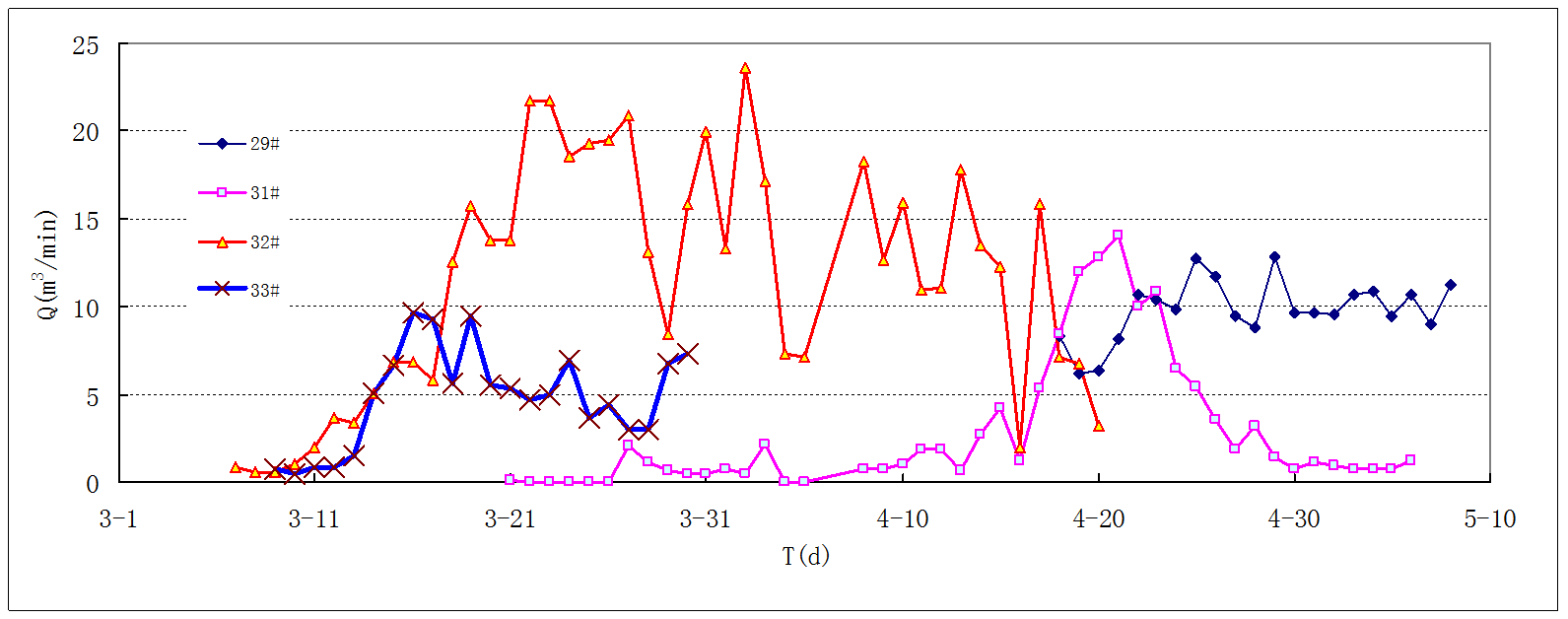

北二1203工作面在整個開采過程中,共對31個鉆場計施工斜交鉆孔進行了抽采,鉆孔工程量為30527m,抽采瓦斯純量392m3222日回采以來8月末,回順35#20#鉆場陸續對采空區及鄰近層瓦斯進行了抽采。從鉆場斜交鉆孔抽采數據統計來看,也存在著鉆場有效抽采鉆孔影響段較短、抽采效果一般、抽采時間及鉆孔參數需優化等問題。為了分析各鉆場抽采接續的相互影響,作出33#、32#、31# 、29#鉆場斜交鉆孔抽采量隨推進時間變化曲線如圖3所示。

??

3??斜交鉆孔抽采量隨推進時間變化曲線

?從圖3中可以看出,各鉆場抽采接續時,斜交鉆孔抽采瓦斯基本沒有出現空檔,僅在416日發生一次斷檔現象,此時斜交鉆孔抽采純瓦斯量?jī)H有3.22m3/min32#高位鉆場僅抽1.98m3/min,31#鉆場僅抽1.24m3/min),底板瓦斯道出現瓦斯異常涌出現象。經現場考察,是由于38#鉆場有部分鉆孔存在帶壓噴瓦斯現象。

分析原因?yàn)椋罕倍?/span>1203回順32#高位鉆場鄰近工作面鉆孔衰減,而后續的31#、30#鉆場斜交鉆孔設計垂高偏高,鉆孔均沒有與裂隙帶連通。30#鉆場鉆孔設計因要躲開32#高位鉆場口頂板錨桿錨索,致使垂高偏高,沒有發揮作用;此時29#高位鉆場未開始抽采,因而出現斷檔現象。因此,斜交鉆孔的合理層位選擇非常重要。

根據33#32#、29#鉆場鉆孔參數設計,其合理層位應控制在頂板垂高1530m范圍、工作面控制范圍不應超過傾向長度的1/3。通過鉆場斜交鉆孔抽采數據分析,隨著老頂初次來壓,斜交鉆孔抽采量逐漸增大;隨著工作面的逐步推進,頂板活動的周期來壓,瓦斯抽采量呈起伏變化??煞治龅贸?/span>1203工作面老頂初次來壓步距為47m,周期來壓步距為19m。經統計,斜交鉆孔抽采量占絕對量的37.0%,占總抽采量的43.6%。

3.2 高位走向長鉆孔抽采技術措施

1203工作面回順8個高位鉆場施工了走向長鉆孔進行了抽采。高位鉆場在工作面頂板810m位置布置,鉆場內施工1015個高位走向長鉆孔,鉆孔長度為80200m自回采開始至20192月,8個高位鉆場的鉆孔工程量為16808m,抽采瓦斯純量為393m3。

3.2.1 高位走向長鉆孔抽采效果

從開始回采到20188月末,共有1#5#五個高位鉆場施工沿工作面走向方位超百米長度的鉆孔,并進行抽采。1#高位孔從37日開始抽采,抽采瓦斯量逐漸增大,最大純流量達到23.56m3/min;鉆場從311日開始算有效抽采段,則1#高位走向長鉆孔有效抽采段達到136.8m,而高位走向長鉆孔最大孔深為141m。說明該鉆場的走向長鉆孔參數設計合理,抽采效果較好。

3.2.2 高位走向長鉆孔及斜交鉆孔抽采瓦斯關聯性

11#高位鉆場抽采收尾和2#高位鉆場開始抽采接續期間,抽采量處于減小階段,此時31#鉆場抽采量急劇增大;同樣2#高位鉆場與3#高位鉆場接續時,28#鉆場抽采量急劇增大。說明鉆場間抽采區域是可以相互影響的,高位鉆場間銜接不及時可以用斜交鉆孔抽采來補充。

231#鉆場有效抽采距離較小的原因是其在321日開始抽采到415日一直處于1#高位鉆場有效影響范圍之內,高位走向鉆孔抽采量大,則31#鉆場斜交孔抽采量就小。

3)高位鉆場的有效抽采段涵蓋了其它鉆場,從原理上來講其作用效果是一樣的,因此,在高位鉆場有效抽采段可少布置斜交鉆孔進行抽采,可節省工程量,提高工效。

3.3 千米定向鉆孔抽采技術措施

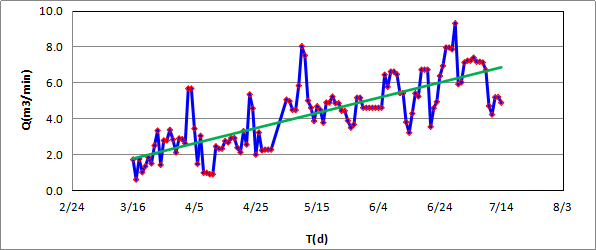

北二1203回順回風道內設置1處千米鉆場,施工定向鉆孔共有7個主孔、2個分支孔。2019312日開始連抽,千米定向鉆孔抽采瓦斯純量隨推進時間變化曲線見圖4,該千米鉆場平均抽采瓦斯純流量為4.32m3/min,最大抽采瓦斯純流量為9.29 m3/min。

??

4 ?千米定向鉆孔抽采效果隨時間變化曲線圖

?

3.3.1 千米定向鉆孔抽采效果分析

1203工作面回順千米定向鉆孔抽采瓦斯量統計結果來看,1#梳狀鉆孔抽采效果相對較好,最大抽采瓦斯純流量4.72m3/min,平均為1.49m3/min。有效抽采瓦斯時間為96天,抽采瓦斯總量20.53m3。其它定向鉆孔抽采瓦斯純量為0.460.73m3/min,抽采瓦斯總量6.7810.38萬m3。在斜交鉆孔措施的配合下,能夠有效解決工作面瓦斯涌出量大的問題。

3.3.1 千米定向鉆孔抽采效果與其它措施對比分析

千米定向長鉆孔自2019年3月中旬開始抽采到7月中旬結束,其抽采瓦斯純量與斜交鉆孔、底板瓦斯道抽采瓦斯量對比見表1。

?1?千米定向鉆孔與斜交、底板道抽采瓦斯量對比表

月份

千米鉆孔月平均抽采純量/m3/min

絕對量

/%

斜交鉆孔月平均抽采純量/m3/min

絕對量

占比/%

底板瓦斯道月平均瓦斯抽采純量/m3//%min

絕對量

占比/%

絕對瓦斯涌出量

/m3/min

3

2.10

9.01

8.81

37.81

10.13

43.44

23.31

4

2.70

11.14

7.81

32.17

11.88

48.98

24.26

5

4.84

21.34

7.57

33.40

8.75

38.61

22.66

6

5.76

28.34

3.74

18.38

9.29

45.68

20.33

7

6.22

34.79

0.60

3.37

9.34

52.24

17.89

?從表1可以看出,千米高位鉆孔剛開始抽采的兩個月中,抽采瓦斯量?jī)H占總瓦斯涌出量的9%、11%,而斜交鉆孔則占38%、32%;到7月中旬工作面回采結束期間,千米高位鉆孔抽采瓦斯純量占到35%。即千米鉆孔在6月、7月才起到主要作用。分析其原因可能有以下幾種因素:

①剛開始抽采時,鉆孔長度較長,抽采負壓不足以將采動影響區的卸壓瓦斯抽出;

②千米定向鉆孔設計層位較高,鉆孔未處于裂隙帶或處于裂隙不發育的區域,導致抽采瓦斯量較少;

③12煤層頂板以砂巖為主,巖層較堅硬,工作面推過后頂板垮落步距較大,從而導致千米定向鉆孔抽采采空區瓦斯較滯后,影響瓦斯抽采效果。

3.4 底板瓦斯道抽采技術措施

隨著工作面的逐步推進,工作面上下鄰近層圍巖發生了運移而導致煤體卸壓,底板瓦斯道穿層鉆孔抽采瓦斯純量也逐漸增大。從工作面推進74m開始到239m,平均抽采純瓦斯量為15.26m3/min。底板瓦斯道平均抽采瓦斯量占絕對瓦斯涌出量的29.9%,占總抽采量的34.9%。

?4 結論

1)以統計法對北二1203工作面瓦斯涌出來源進行分析,該面回采過程中絕對瓦斯涌出量平均為50.41m3/min,其中本煤層瓦斯涌出占28.76%,高位鉆孔及斜交鉆孔抽采量占38.49%,底板瓦斯道抽采量占39.97%。從瓦斯治理效果分析來看,卸壓抽采(斜交鉆孔、底板瓦斯道)解決了78.46%的瓦斯涌出量。

2)通過走向長鉆孔抽采瓦斯效果分析,其具有有效抽采服務時間長、抽采影響距離長、抽采瓦斯流量大的優點。雖然鉆場內鉆孔參數設計合理,抽采瓦斯效果較好,但高位鉆場的有效抽采段涵蓋了其它鉆場,從原理上來講其作用效果一樣,因此,在高位鉆場有效抽采段可少布置斜交鉆孔進行抽采,這樣可節省工程量,提高工效。

(3)千米定向鉆孔具有大孔徑、長距離、精度準的特點,同時相對于高抽巷投資少工期短,抽采效果較好。應研究千米定向高位鉆孔的布置參數與抽采效果的關系,使其達到合理有效應用,爭取取代頂板巷,可緩解采掘接替緊張的局面。

4從工作面推進74m開始到239m期間,由于工作面回采過程中卸壓瓦斯通過裂隙涌入底板道,從而造成瓦斯異常涌出。通過采取向異常涌出區域底板施工抽采鉆孔、加設臨時移動泵進行抽采、增加工作面配風風量、提高局部精細化管理等措施,逐漸消除了隱患。
